一场持续五天的“赛跑”

2022年09月21日 16:07   来源: 中新网内蒙古新闻

  中新网内蒙古新闻9月21日电 (龚晨尧)白露微凉,秋风乍起。9月16日至20日,在220千伏包青Ⅰ、Ⅱ回线路切改现场,包头供电公司近80名电力工人正在紧张有序地同时组立着四基电力铁塔,一场与时间的“赛跑”正上演着。

  该工程是220千伏应益输变电工程(以下简称应益变)的一部分,是将包头北500千伏变电站至包头第二热电厂(以下简称二电厂)的包青Ⅰ、Ⅱ回线路破开接入应益变的重要一环,切改后将形成包北变至应益变至二电厂的供电环网,进一步提升地区电网接带能力,优化用电营商环境,满足弘元三期、四期,阿特斯,晶澳等包头市重点招商引资项目用电需求。

  随着应益变即将送电,此项切改工作迫在眉睫。经过包供与二电厂的多次协调沟通,确定利用供暖前的空窗期9月16日至22日进行停电切改,保证不影响到广大市民正常取暖需求。

  “本次切改工作需要组立2基68米的双拼角钢塔、2基45米钢管塔,架设1公里架空线路,工期仅有7天,时间紧、任务重,我们正在加紧施工,全力保证应益变顺利启动。”该工程项目经理贺刚介绍道。安全是保证工程速度的前期,为确保切改工作安全、高效,包供采用“小业主+大监理”模式,与监理单位深度协作配合,加大安全监督力度的,有效对作业面广、多班组交叉作业等各个危险点进行全方位、无死角的管控,为四塔同立提供坚强安全保障,切实提高了切改工作质效。

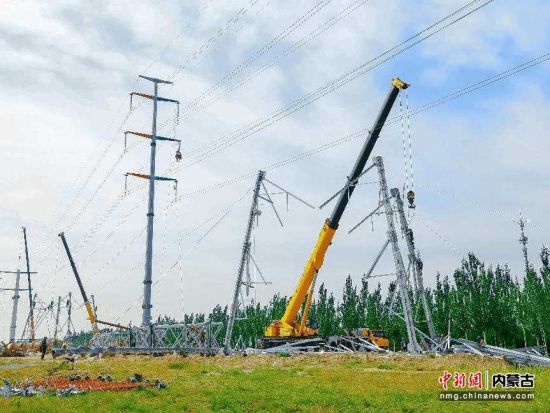

  “开始吊装E12号铁塔顶端部分,高空作业的工作人员再次检查安全带、安全绳,大家注意安全....。.”随着工作负责人地指挥,第一基68米的双拼角钢塔顶端部分稳稳地与铁塔组装起来,包供仅用了15个小时,就完成了该铁塔从立塔到组立成功的全过程。工作期间,党员干部把好安全关、攻坚技术关,凝合力、促实效,带领全体参建人员战高空、斗风雨,让党旗红成为保证现场安全生产的最靓底色。

  经过全体参建人员的努力,包供成功完成了“5天组立4基电力铁塔、安装1公里架空线”的任务目标,切改工作仅剩附件安装和验收工作,包供正在全力以赴保安全、保质量、保进度,为应益变顺利启动抢出更多有效时间。(完)

编辑:张玮
