2022年09月02日 18:16   来源: 中新网内蒙古新闻

  中新网内蒙古新闻9月2日电(张林虎 高永明)“老乡们,即将收割归仓的玉米是大家辛勤劳作一年的心血。请放心,我们一定会信守承诺,保护好征地协议之外的庄稼。”在跨越架搭设现场,金山热电厂扩建配套500千伏送出工程项目部征占地负责人寿展中正在向围观的村民耐心地作着解释。

  由内蒙古能源集团所属送变电公司承建的金山热电厂扩建配套500千伏送出工程征占地涉及2个旗县、5个乡镇、21个村。对于这项应急工程,征占地协调充斥于基础浇筑、铁塔组立、导线展放三大工序中,直接关系到能否按期完工,成为首当其冲必须提前解决的问题。

  关于该线路的规划建设,不得不提及它的“源头输出方”。金山热电厂二期2×66万千瓦扩建项目是自治区民生领域重点工程,对于加快推进首府地区高质量集中供电供热、带动地区经济社会发展、打赢呼和浩特大气污染防治攻坚战具有十分重要的意义。作为配套工程,该线路起于在建金山热电厂500千伏升压站,止于永圣域500千伏变电站。线路长度31.85公里,新建铁塔82基,总重3069.65吨,于7月21日开工,计划9月30日投产。按照施工合同规定,正常工期5个月才能完成的任务要在72天内结束战斗。

  时间的指针回拨至2021年12月的冬天,送变电公司顺利交付三峡乌兰察布新一代电网友好绿色电站示范项目(一期)接网工程,并创造了内蒙古电网最快施工纪录。鉴于紧迫的投产要求,送变电公司迅速复制三峡接网工程务期必成的攻坚模式,再次承建金山热电厂扩建配套500千伏送出工程。从铁塔供应、线路施工到起始端和对端的变电站建设,“一条龙”式的全方位服务全面展现出企业多元经营的发展优势与高效便捷。

  开工以来,项目部早出晚归战高温斗酷暑,统筹协调“人机料法环社”六要素,按期实现倒排工期时设定的相关节点。在9月1日的转序检查总结会上,现场施工得到了内蒙古电力质监站专家的高度认可。

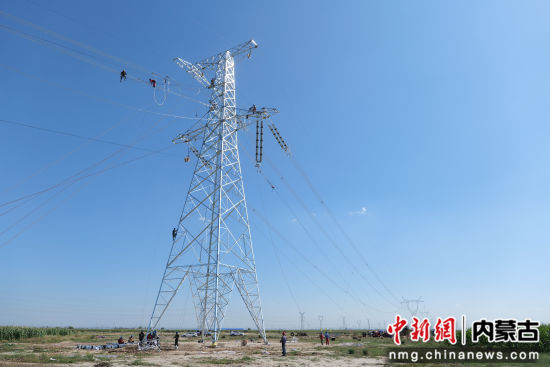

  虽然线路途经农田分属村镇较多、村民较广,但征占地工作却在一波又一波的难题攻克中“守得云开见月明”。期间,项目部采取动态调整、灵活部署的方式合理调度,在灌注桩基坑钻孔阶段适度增加夜间施工,在立塔阶段持续增加作业班组,在架线阶段多设区段,三项工序相互交叉、齐头并进,朝着胜利的方向稳步前行。施工高峰期现场工人将近400人。

  “早上6时进行开工安全交底,19时进行完工安全总结。在全天候施工过程中,要想确保现场安全,就得跑‘勤’一点、抓‘紧’一点、嘴‘多’一点,根据施工方案关注现场的每一个细节,经常提醒现场人员加强防护措施、杜绝习惯性违章,由点及面巩固扩大安全成果。” 安全员王斌峰说。

  各区段完成导线展放后,弧垂复验是周林忠负责的众多重点工作之一。作为测工出生的老项目经理,他的加入为工程按期推进构建了“双保险”。“我经常采用隔档法测算弧垂,利用经纬仪测量相关数据得出观测值。在复核档距并确定环境温度后,根据《架线弧垂系数表》算定标准值。两值之差如不在误差范围内则要及时修正,从而保障架线质量。”

  跨越山海、艰辛付出的蒙送人又一次联接起关乎民生福祉的电力通道。金山热电厂扩建配套500千伏送出工程决心跑赢最后的冲刺,为金山热电厂二期投产奠定输电条件,与广大市民牵手冬日暖心相约。(完)


编辑:乌娅娜
