主变改造换新貌 安全供电更可靠

2022年09月14日 16:48   来源: 中新网内蒙古新闻

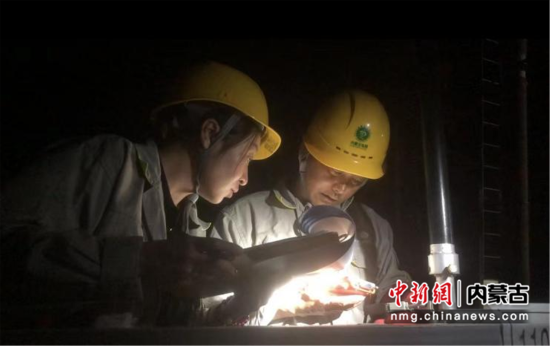

图为工作现场。

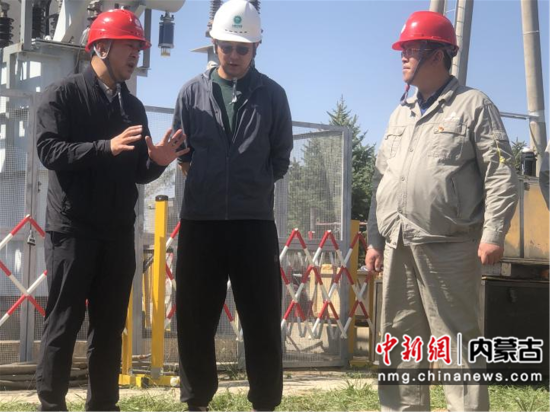

图为工作现场。

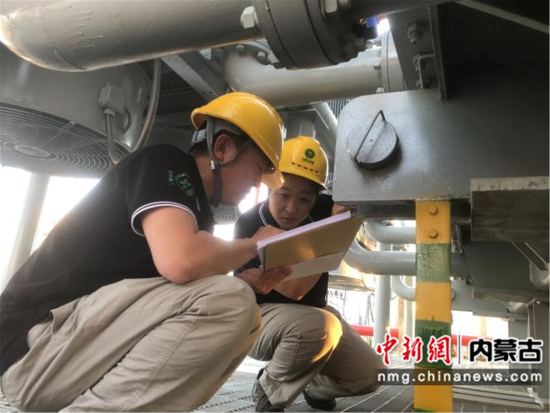

图为工作现场。

  中新网内蒙古新闻9月14日电(张超国 赵庆)“油位指示正常、测温装置指示正常、冷却装置切换试验和传动信号指示正常,试运行正常。”9月13日,经过13天的不懈努力,呼和浩特供电公司变电管理二处220千伏可镇变电站1号主变的验收结束和恢复送电,标志着可镇变电站1号主变风冷改造及A类检修正式落下帷幕。

  据悉,220千伏可镇变电站位于呼和浩特市武川县,是武川县唯一一座220千伏变电站,承担着武川地区新能源上送并网、工农牧业及日常生活用电保障。站内现有1号、2号两台主变,其中1号主变容量为150MVA,目前已“服役”18年;本次检修需完成吊罩内部检查、真空注油、密封件更换、风冷“强改自”以及全套高压试验等项目。

  在主变验收送电工作期间,呼和浩特供电公司陈明喜首席师在现场站组织召开1号主变送电启动会,相关部门负责人参加此次会议。会议上,陈明喜指出此次可镇变电站的技改工作历时13天,此项工作的圆满完成离不开各部门间的密切配合,各部门负责人的把关指导与全程监督,强化了现场安全生产管控,确保了施工现场井然有序、忙而不乱,做到了设备零缺陷移交、零缺陷投运。陈明喜强调,此次1号主变的送电要严格按照启动方案进行送电,并在1号主变试运行期间继续加强对两台主变及全站设备的巡视跟踪测温工作,确保2号主变技改工作的有序推进。会议最后,陈明喜指出2号主变改造期间要继续加强对每日工作进度的管控、现场作业的监督管理及风险点的管控,严格把控人员安全及验收质量,做好一站一案、应急预案等编制工作,确保可镇变电站的主变改造工作圆满完成。

  会议结束后,1号主变正式进入投运前的准备验收工作。为确保验收工作的圆满完成,可镇变电站提前部署,编写详细验收方案的同时,依据相关标准编制了《可镇变变压器竣工验收标准卡》。对所涉项目实行专人负责、各司其职,确保相关安全措施逐项落实,保证各项验收符合相关标准,验收结果精准可靠,为1号主变的成功送电奠定基础,圆满实现“零缺陷”的送电投产目标。

  紧张的验收工作稳步推进的同时,后续的充电投运工作也有条不紊的进行着准备,运行人员一项项核对检查,历经两个小时291项倒闸操作,1号主变充电正常,于21时30分恢复并网运行。

  在13天的检修的工作中,呼和浩特供电公司运行、检修单位负责人、变电站值班员和检修班职工多次进行现场勘察,从工作现场施工安全、疫情防控措施、运行及检修风险点预控管控措施等多角度进行分析布置,按照“6+1”工作法,编制一站一案,对可能出现的各类运行风险和检修风险进行桌面推演,确保工作有序展开。可镇运维站全体值班员认真负责,逐项落实工作方案,确保了高质量、零失误完成检修工作。

  主变投运后,还需要经过24小时试运行,随即展开另一台主变的大修工作,并确保近期完成检修投运,确保全方式运行。(完)
