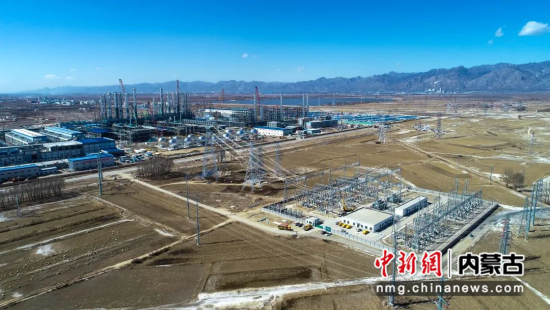

图为工程现场。
中新网内蒙古新闻4月6日电(卢肃 龚晨尧)3月30日23时35分,包头供电公司如期圆满完成包头土右新特多晶硅(一期)220千伏供电工程“3.30”送电任务,完成工程建设投资9100万元,为企业设备调试、安全生产送上安心电。
据悉,内蒙古新特硅材料有限公司一期10万吨/年高纯多晶硅项目的建成投产将打破国内高品质晶硅由国外垄断供应的局面,大幅提升我国高纯晶硅产业在全球相关产业链上的核心竞争力。预计可实现年产值约250亿元,税收超50亿元,新增就业岗位1500个,有力拉动地方经济增长。
为早日实现项目用电需求,包头供电公司科学考量后,采取EPC总承包方式有效缩短建设周期,原本需要8个月竣工的工程在4个月内完成,立下了3月30日一期工程送电的“军令状”。
施工人员于2021年11月底全面进场,克服了严寒和现场下湿地作业环境复杂等因素进行冬施,作业持续到农历腊月二十九。春节假期刚过,为克服复工复产和疫情防控矛盾,该公司第一时间与土右旗政府、疾控中心取得联系,组织总包单位先行集中隔离。
施工单位迅速集结施工力量,实行轮班抢工制度,施工人员进场开展准备工作,结合疫情管控属地政策、措施调整,派驻多组施工人员、设备厂家人员、调试验收人员进驻施工现场,修编施工方案,优化作业流程。在严格落实疫情防控措施前提下,保证了施工现场安全、质量、进度可控、能控、在控。
包头供电公司将继续发扬能打硬仗的作风,全力推进土右变至山格架变补强线路建设,努力实现“6.30”再投产目标,为地区重点项目落地提供坚强的电力保障,为全市经济社会快速发展保驾护航。(完)
