春夏秋冬建不停 只为包“您”满意--包供应益220千伏变电站成功启动

2022年09月27日 16:22   来源: 中新网内蒙古新闻

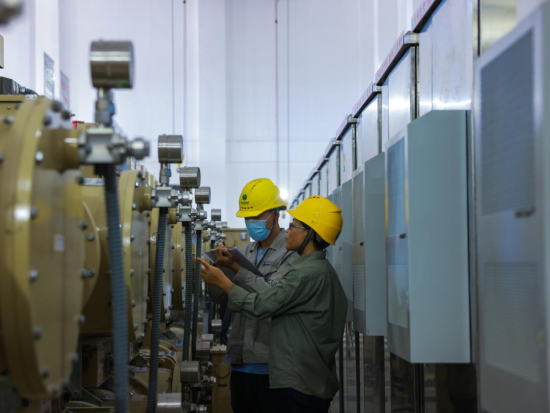

图为工作现场。

  中新网内蒙古新闻9月27日电(龚晨尧)收获在金秋,经过36个小时鏖战、1000多项精心操作,9月22日至24日,应益220千伏变电站成功启动,为包头市青山装备园区提供源源不断动能,全面满足了弘元、晶澳、阿特斯等包头市重点招商引资项目用电需求。

  冬“施”

  应益220千伏输变电工程投资1.8亿,2021年9月30日开工建设,在综合研判青山装备园区企业2022年底投产用电的迫切需求和冬季电网切改时需要包头第二热电厂供热机组配合停电,将导致影响市民正常供暖等因素后,包供确定采取冬施方案加快推动工程进度。

  锚定目标后,各参建单位凝心聚力,担当作为,按照既定任务书、路线图、时间表,科学严谨地落实冬施措施,保证了施工安全、质量和进度。2021年11月底在对变电站主建筑进行整体混凝土浇筑时,已然天寒地冻。包供经过科学测算、多方论证,为变电站穿上“棉衣”——搭建近5000平方米保温暖棚,确保变电站主建筑在凛冬也能如期“出零米”,以真招实措确保工期“不停”,该项工程也成为集团公司系统内最大冬施工程。

  春“种”

  年味未散,人勤春早,2022年2月9日,在应益220千伏输变电工程施工现场,随处可见电建工人们忙碌的身影和轰鸣的机械,整体工程紧张有序地推进中。

  包供抢抓好全年开局,克服疫情影响,各参建单位的全体干部职工以工地为家,把所有的时间、精力和汗水都倾注在应益工程建设的一砖一瓦。同时,包供充分利用运用“智慧工地”系统,强化现场安全管控;全面推行标准化建设,提升整体工程质量。一系列务实有效的举措,切实提高了工程质量和工艺,实现安全生产保稳定,防疫复工两不误,电网建设不停工。

  夏“忙”

  2022年5月初,鹿城入夏,应益变电站主建筑迎来了封顶的日子,土建部分工作开始收尾,电气设备陆续进场,整体工程向着“创国家优质工程奖、行业优质工程奖和尽早解决企业的用电需求”的目标大跨步地迈进。

  随着气温逐渐升高,工程建设也到了“黄金期”,应益临时党支部,成为带领全体参建干部职工最坚强的“战斗堡垒”。包供以“党建+基建”模式,积极把现场党组织打造成安全质量的“把关人”、“铁军”形象的展示窗口,让党员成为重要节点建设的“主心骨”,在战严寒、斗酷暑等急难险重工作中充分发挥党员先锋模范作用,保证了应益工程一天有一天变化,一周有一周进展,一月有一月成果。

  秋“收”

  “早一分钟送电,客户就早一分享受。为保证应益变提前送电,我们工程建设部跟生产技术部沟通协调,调度处、信通处、输电处、变电管理二处、修试管理二处等单位在9月初提前进场,进行设备检查、验收等送电前准备工作,确保尽早给重要客户送出优质电能。”项目经理贺刚说道。

  在为各类客户提供全链条服务上,包供一直都是蹄疾步稳,本次应益工程启动,包供更是创新使用“边施工、边验收、边消缺”的工作方法,全力保证设备安装调试“一步到位”,启动送电“畅通无阻”。

  通过不断创新,包供将应益工程原定2023年5月底竣工送电的目标大幅度提前至2022年9月底,也将这座220千伏变电站建设周期缩短至1年,刷新着工程建设纪录,以“包供速度”解决客户需求。

  包供作为经济发展“先行官”,主动担当、狠抓落实,持续优化用电营商环境,不断加强地区电网建设,以强劲电力引擎助力地方经济社会发展。(完)
